वीरगञ्ज क्षेत्रमा अब भरपर्दो बिजुली, तीन सबस्टेसन जडान अन्तिम चरणमा


१० चैत्र २०८१, आइतबार

पढ्न लाग्ने समय : 3 मिनेट


126
Shares
  • change font
  • change font
  • change font

काठमाडौं – बारा र पर्सा जिल्लास्थित औद्योगिक करिडोर र आम उपभोक्ताको विद्युत् आपूर्तिलाई पर्याप्त, भरपर्दो र गुणस्तरीय बनाउन उच्च क्षमताका तीनवटा सबस्टेसनहरूको निर्माण अन्तिम चरणमा पुगेको छ ।

बाराको अमलेखगञ्ज तथा प्रसौनी र पर्साको वीरगञ्जमा निर्माणाधीन १३२ केभी क्षमताका तीनवटा सबस्टेसन निर्माण अन्तिम चरणमा पुगेको नेपाल विद्युत प्राधिकरणले जानकारी दिएको हो ।

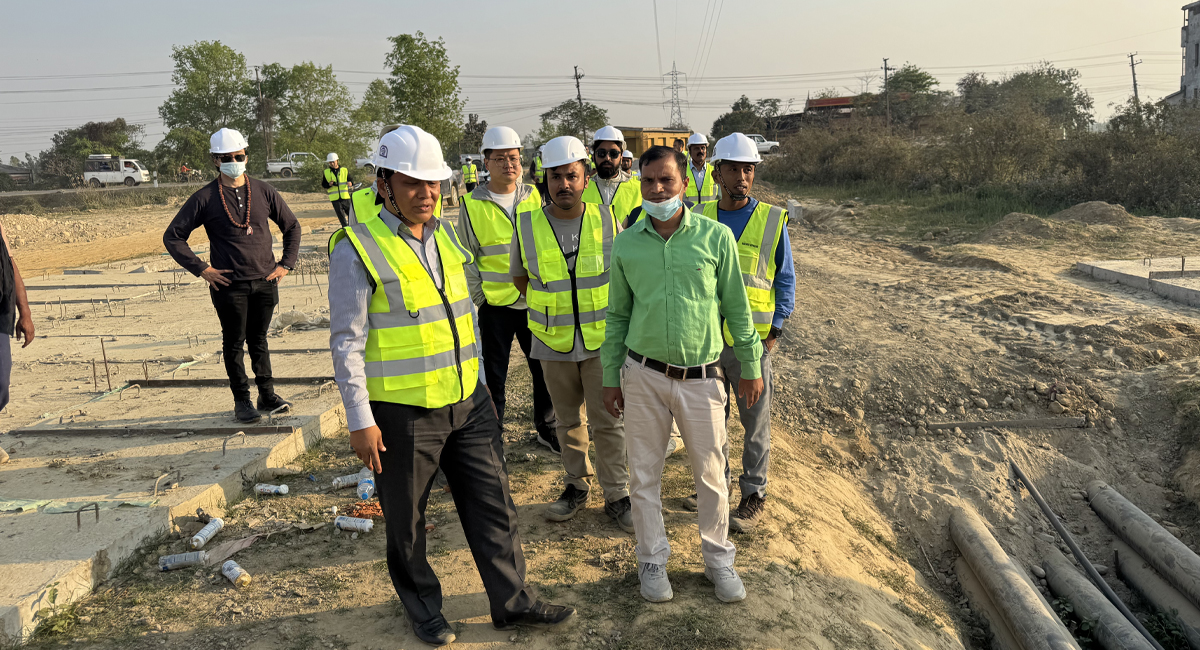

नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले स्थलगत अनुगमन गरी सबस्टेसन र प्रसारण लाइन निर्माण जतिसक्दो छिट्टो सम्पन्न गर्न आयोजना व्यवस्थापन र निर्माण व्यवसायीलाई निर्देशन दिए ।

वीरगञ्ज क्षेत्रको विद्युत् माग एवम् आपूर्ति व्वस्थापन र भारतसँगको विद्युत् व्यापारका लागि निर्माणाधीन प्रसारण लाइन तथा सबस्टेसन महत्पूर्ण रहेको उल्लेख गर्दै कार्यकारी निर्देशक घिसिङले यस्तो अवस्थामा संवेदनशील र जिम्मेबार भएर निर्धारित समयमै काम सम्पन्न गर्न आग्रह गरेका हुन्‌ ।

पथलैया–सिमरा–वीरगञ्ज औद्योगिक करिडोरको विद्युत् आपूर्तिको समस्या समाधान र बढ्दो माग पूर्ति गर्न अमलेखगञ्ज १३२/६६ केभी सबस्टेसन तयार भएको छ ।

उक्त सबस्टेसनमा रहने अधिकांश मुख्य उपकरणहरू जडान भइसकेका छन् । अमलेखगञ्ज सबस्टेसनलाई आगामी जेठको दोस्रो साता (मे २०२५)भित्र सञ्चालनमा ल्याउने गरी अन्तिम चरणका कामहरू भइरहेका छन् ।

पूर्व–पश्चिम १३२ केभी डबल सर्किट प्रसारण लाइनमध्ये एउटा सर्किटलाई अमलेखगञ्ज सबस्टेसन भित्र छिराउने (लुप इन) र बाहिर निकाल्ने (लुप आउट) गर्ने काम सकिएको छ ।

त्यस्तै; हेटौंडाबाट सिमरा–वीरगञ्ज औद्योगिक करिडोरमा विद्युत् आपूर्ति गर्ने ६६ केभी लाइनको दुवै सर्किटलाई सबस्टेसनमा लुप इन र लुप आउट गरिसकिएको प्राधिकरणले जानकारी दिएको छ । हेटौंडाबाट गएको ६६ केभी लाइन लामो र क्षमता कम हुँदा सिमरा–वीरगञ्ज औद्योगिक करिडोरमा भोल्टेजको समस्या थियो ।

६६ केभी लाइनको लम्बाइ पनि घट्ने र १३२ केभी प्रसारण लाइनबाट विद्युत् आपूर्तिको स्रोत हुने भएपछि अमलेखगञ्ज सबस्टेसन सञ्चालनमा आएपछि सिमरा–वीरगञ्ज औद्योगिक करिडोरको विद्युत् आपूर्तिमा सुधार हुनेछ ।

सबस्टेसनमा १३२/६६ केभी २०० एमभिए र ६६/११ केभी २० एमभिए क्षमताका पावर ट्रान्सफर्मरहरू रहेका छन् । स्थानीय रूपमा विद्युत् आपूर्तिका लागि ११ केभीका ६ वटा फिडर रहने छन् ।

प्रसौनी तथा वीरगञ्ज सबस्टेसन र उक्त सबस्टेसनहरू लाई जोड्ने २.८ किलोमिटर १३२ केभी भूमिगत प्रसारण लाइन निर्माण भइरहेको छ । भूमिगत प्रसारण लाइन एक महिनाभित्र निर्माण सक्ने गरी काम भइरहेको छ । सबस्टेसनमा उपकरणहरू जडान र बाँकी रहेका सिभिल संरचनाहरू को काम जारी छ ।

भारत र नेपालबीचको रक्सौल परवानीपुर १३२ केभी प्रसारण लाइनलाई प्रसौनी सबस्टेसनमा लुप इन र लुप आउट गरिनेछ ।उक्त सबस्टेसनबाट भूमिगत प्रसारण लाइनमार्फत वीरगञ्ज सबस्टेसनमा विद्युत् आपूर्ति दिइने छ । हाल वीरगञ्जमा चालू रहेको ६६/३३/११ केभी सबस्टेसनलाई विस्तार गरी १३२ केभी बनाउन लागिएको हो ।

सबस्टेसन र प्रसारण लाइन निर्माण सम्पन्न भएपछि वीरगञ्ज क्षेत्रमा विद्युत आपूर्तिका लागि १३२ र ६६ केभीको स्रोत हुनेछ । १३२ र ६६ केभी सबस्टेसन अन्तरआवद्ध हुने भएकाले विद्युत् आपूर्तिलाई पर्याप्त, भरपर्दो र गुणस्तरीय बनाउने छ ।

हाल बाराको कलैया क्षेत्रमा पनि वीरगञ्ज सबस्टेसनबाट विद्युत् आपूर्ति हुँदै आएकोमा प्रसौनी सबस्टेसन सम्पन्न भएपछि त्यहींबाट आपूर्ति दिइनेछ । यसबाट वीरगञ्ज सबस्टेसनको भार पनि घट्नेछ । प्रसौनी सबस्टेसनमा स्थानीय रूपमा विद्युत् आपूर्तिका लागि ३३ केभी र ११ केभीका ५/५ वटा फिडर रहने व्यवस्था गरिएको छ ।

बारा–पर्सा औद्योगिक करिडोरमा पर्ने सिमरा, निजगढ,वीरगञ्ज, परवानीपुर, पोखरिया, प्रसौनीलगायतका क्षेत्रमा हाल सञ्चालनमा रहेका तथा आगामी दिनमा खुल्ने उद्योगहरू लाई लक्षित गरी प्राधिकरणले उच्च क्षमताका विद्युत प्रसारण तथा वितरण लाइनका पूर्वाधार संरचना क्रमिक रूपमा बनाउन लागिरहेको छ ।

वीरगञ्ज क्षेत्रका उद्योगहरू ले १३२ केभी प्रसारण लाइनबाटै विद्युत् आपूर्ति लिन सक्ने गरी उच्च क्षमताका प्रसारण लाइन तथा सबस्टेसनहरू निर्माण अगाडि बढाइएको हो । वीरगञ्ज क्षेत्रको विद्युत्को बढ्दो औद्योगिक माग पूर्ति गर्न परवानीपुरबाट पोखरियासम्म १३२ केभी अर्को प्रसारण लाइन र पोखरिया सबस्टेसन निर्माण अघि बढाइएको छ ।

हेटौंडा–ढल्केबर–इनरुवा ४०० केभी प्रसारण लाइन अन्तर्गत बाराको निजगढमा ४०० केभी सबस्टेसन निर्माण गरी उक्त लाइनलाई रमौली हुँदै पोखरियामा पुर्याउने गरी अर्को आयोजना सुरु गरिएको छ । प्रस्तावित उक्त ४०० केभी प्रसारण लाइन आयोजनाको लम्बाइ ६५ किलोमिटर हुनेछ ।

निजगढ, रमौली र पोखरियामा गरी ४०० केभीका तीनवटा सबस्टेसन निर्माण गरिने छ । निजगढ–रमौली–पोखरिया प्रसारण लाइनको सर्वे सम्पन्न भइसकेको छ । प्रारम्भिक वातावरणीय परीक्षण प्रतिवेदन स्वीकृतिको प्रक्रियामा रहेको छ । रमौली सबस्टेसन निर्माणका लागि जग्गा अधिग्रहणका गर्न मुआब्जा निर्धारण भइसकेको छ ।

प्राधिकरणका अनुसार; निजगढ सबस्टेसन भारतको निर्यात आयात (एक्जिम) बैंकको सहुलितपूर्ण ऋणमा निर्माण गरिने छ । निजगढ–रमौली ३८ किलोमिटर प्रसारण लाइन र रमौलीमा सबस्टेसन एसियाली विकास बैंकको सहुलितपूर्ण ऋणमा निर्माण गरिनेछ ।

सिमरास्थित विशेष अर्थिक क्षेत्र (सेज), डुमरवानालगायतका क्षेत्रलाई लक्षित गरी औरही–सिमरा १३२ केभी प्रसारण लाइन निर्माण अगाडि बढाइएको प्राधिकरणले जानकारी दिएको छ ।

प्रकाशित मिति : १० चैत्र २०८१, आइतबार  १२ : ४४ बजे

रविले गरे कुलमानलाई बर्खास्त गर्ने निर्णयको सांकेतिक विरोध

काठमाडौं – विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङलाई हटाउने सरकारको

ज्ञानेन्द्र शाहीको आरोप : कुलमानसँग प्रचण्डले टीआरसी साटे

काठमाडौं – राष्ट्रिय प्रजातन्त्र पार्टी (राप्रपा)का प्रमुख सचेतक एवं सांसद

कुलमानलाई हटाएर सरकारले असन्तुष्टिको आगोमा मट्टितेल थप्यो : गगन थापा

काठमाडौं – नेपाली कांग्रेसका महामन्त्री गगन थापाले नेपाल विद्युत प्राधिकरणका

सरकारलाई बालेनको चेतावनी : कर्मचारीले तलब नपाए टुकुचामा गाडिदिन्छु

काठमाडौं – काठमाडौं महानगरपालिकाका प्रमुख बालेन शाहले सरकारको दम्भका कारणले

कुलमानलाई बर्खास्त गरेपछि प्रचण्डले भने : सरकारको कदम आपत्तिजनक

काठमाडौं – सरकारले विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङलाई बर्खास्त
