राहुघाट जलविद्युत आयोजना निर्माणको १६ वर्षे यात्रा : असफल ठेक्कादेखि परीक्षण उत्पादनसम्म « Khabarhub

राहुघाट जलविद्युत आयोजना निर्माणको १६ वर्षे यात्रा : असफल ठेक्कादेखि परीक्षण उत्पादनसम्म


८ आश्विन २०८३, बिहीबार

पढ्न लाग्ने समय : 2 मिनेट


0
Shares
  • change font
  • change font
  • change font

म्याग्दी– म्याग्दीको बहुप्रतिक्षित राहुघाट जलविद्युत् आयोजना सुरु भएको डेढ दशकको अवधिमा परीक्षण उत्पादनको चरणमा पुगेको छ ।

पहिलोपटक ३२ मेगावाट क्षमतामा निर्माण अघि बढाइएको आयोजना ठेकेदारको समस्या, ठेक्का रद्द, पुनःसंरचना, नयाँ ठेकेदार छनोट, कोरोना महामारी, बाढीपहिरो, नदीजन्य निर्माण सामग्रीको अभाव लगायतका कारण डेढ दशकपछि सम्पन्न हुन लागेको हो ।

नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर प्रवर्द्धक रहेर म्याग्दीको रघुगङ्गा गाउँपालिकामा निर्माण भएको आयोजनाको परीक्षण सफल भएको छ ।

कुल २०/२० मेगावाट क्षमताका दुई वटा युनिटको मङ्गलबार र बुधबार परीक्षण गरी केन्द्रीय प्रणालीमा विद्युत् आपूर्ति गराउन थालिएको रघुगङ्गा हाइड्रोका प्रबन्ध सञ्चालक गणेश केसीले जानकारी दिए ।

‘दुई वटै युनिटलाई पूर्ण क्षमतामा चलाएर केन्द्रीय प्रसारण लाइनमा जोडेका छौँ,’ उनले भने, ‘विद्युत् प्राधिकरणसँग भएको सम्झौताअनुसार १५ दिन परीक्षण उत्पादन गरेपछि व्यावसायिक उत्पादन सुरु हुन्छ ।’

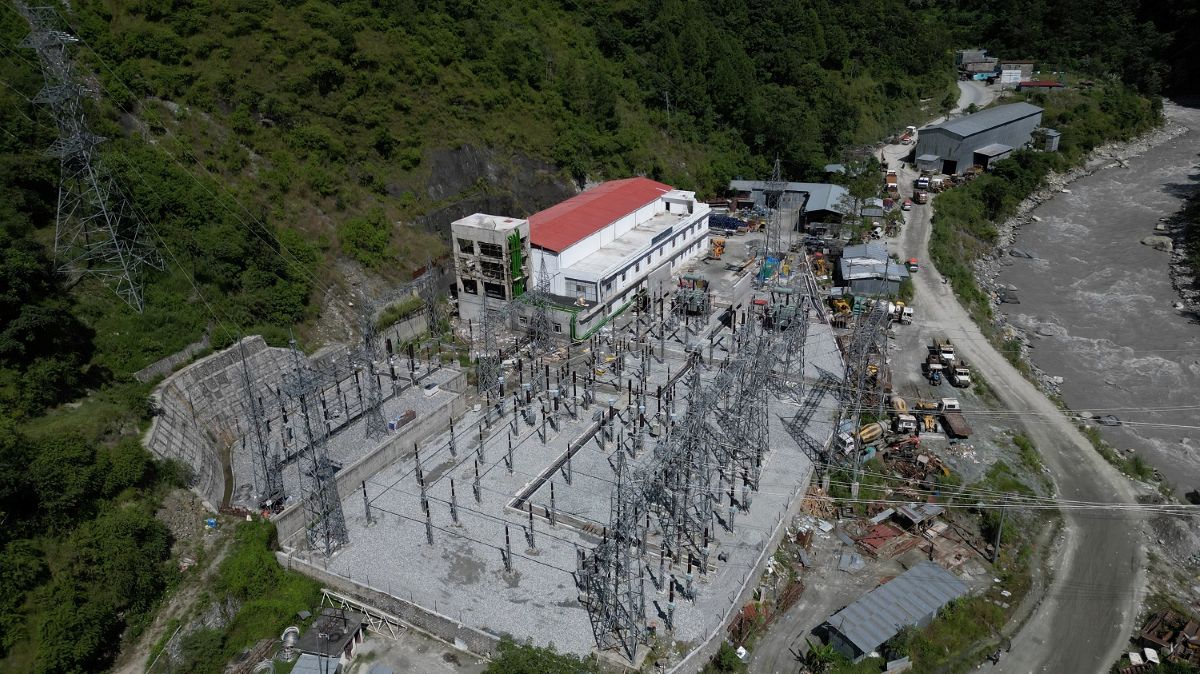

रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा न ५ झीँको फेदीमा बाँध, छ किलोमिटर २७० मिटर लामो मुख्य सुरुङ र दुई वटा पानी थिग्र्याउने पोखरी निर्माण भएको छ । कालीगण्डकी कोरिडोरको बेनी–जोमसोम–सडक छेउमा रघुगङ्गा गाउँपालिका–३ तिल्केनीचौरमा विद्युत्गृह छ ।

तिल्केनीचौरदेखि घुमाउनेताल, पिप्ले, मौवाफाँट, बुग्ल हुँदै बाँधस्थलसम्म ११ किलोमिटर पहुँचमार्ग निर्माण र राहुघाटमा एक बेलिब्रिज निर्माण भएको आयोजना प्रमुख राजबहादुर बिष्टले बताए ।

विद्युतगृह परिसरमा स्विचयार्ड र कालीगण्डकी कोरीडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा जोड्न आवश्यक संरचना निर्माण गरिएको छ ।

आयोजनाले वार्षिक २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पीपीए) गरेको थियो ।

आईभीआरसीएलसँग सुरु भएको यात्रा
राहुघाट जलविद्युत् आयोजना निर्माणका लागि नेपाल विद्युत् प्राधिकरणले भारतीय निर्माण कम्पनी आईभीआरसीएलसँग २०६७ कात्तिक १८ गते दुई अर्ब ५० करोडमा सिभिल ठेक्का सम्झौता गरेको थियो । आईभीआरसीएलले सम्झौताअनुसार काम गरेको भए राहुघाटले २०७० सामै विद्युत् उत्पादन सुरु गर्ने थियो ।

कमजोर आर्थिक अवस्थाका कारण काम गर्न नसकेपछि विद्युत् प्राधिकरणले २०७२ सालमा आईभीआरसीएलसँगको ठेक्का रद्द ग¥यो । ठेक्का तोडिँदा पाँच वर्षको अवधिमा आयोजनाको भौतिक प्रगति १२ प्रतिशतमा सीमित थियो ।

प्राधिकरणले आयोजना पुनःसंरचना गरी क्षमता ३२ मेगावाटबाट बढाएर ४० मेगावाट बनाउने र कम्पनी मोडेलमा निर्माण अघि बढाउने निर्णय गर्‍याे । मुद्दा झेलेरै भए पनि आईभीआरसिएलसँगको ठेक्का रद्द हुनु राहुघाट आयोजनाको निर्माण यात्राको पहिलो ठूलो मोड बन्यो ।

कम्पनी मोडेलमा नयाँ सुरुवात
आईभीआरसीएलको ठेक्का रद्द भएपछि प्राधिकरणले २०७३ सालमा सहायक कम्पनी रघुगङ्गा हाइड्रोपावर लिमिटेड स्थापना गरी आयोजना अघि बढायो । भारतीय एक्जिम बैङ्कको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारको लगानीमा इन्जिनियरिङ, प्रोक्युरमेन्ट एन्ड कन्ट्याक्ट (इपीसी) प्रारूपमा राहुघाट निर्माण गर्ने प्रक्रिया अघि बढाइएको हो ।

नयाँ प्रक्रियाबाट छनोट भएको सिभिल ठेकेदार भारतीय कम्पनी जयप्रकाश एसोसिएट्स (जेपी) सँग ४५ महिनामा सम्पन्न गर्ने लक्ष्यसहित २०७४ साल मङ्सिर ६ गते करिब ६ अर्बमा ठेक्का सम्झौता भएको थियो ।

२०७५ साल असारदेखि पहुँचमार्ग र २०७६ साल असार ८ गतेदेखि पिप्लेस्थित तेस्रो नम्बरको अडिटबाट सुरुङ निर्माण सुरु गरेको थियो । २०८१ साल साउन १५ गते राहुघाटको मुख्य सुरुङ जोडिएको थियो ।

कोरोना महामारी, बाढी, पहिरो जस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजना निर्माणमा ढिलाइ भएको सिभिल ठेकेदार जयप्रकाश एसोसिएट्सका व्यवस्थापक एमएस गौरको भनाइ छ ।

भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल) सँग २०७६ कात्तिकमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता भएको थियो । भेल भारत सरकारको स्वामित्वको कम्पनी हो ।

म्याग्दी उद्योग वाणिज्य सङ्घका अध्यक्ष सुविन श्रेष्ठका अनुसार जिल्लामा सबैभन्दा पहिले र सरकारी लगानीमा सञ्चालन भएको राहुघाटलाई जलविद्युत् विकासको ‘गेटवे’ (प्रवेशविन्दु) मानिएको थियो ।

‘राहुघाट सुरु भएपछि म्याग्दीमा भित्रिएका १० वटा आयोजना सम्पन्न भइसकेका छन्,’ उनले भने, ‘ढिलै भए पनि डेढ दशकको प्रतीक्षापछि राहुघाट जलविद्युत् आयोजना विद्युत् उत्पादनको चरणमा पुगेको खबरले उत्साही भएका छौँ ।

प्रकाशित मिति : ८ आश्विन २०८३, बिहीबार  ७ : ४२ बजे

विद्यार्थीलाई न्यानो कपडा वितरण

खोटाङ– दिक्तेल रुपाकोट मझुवागढी नगरपालिका–२ सोल्माको मुडेस्थित सिद्धेश्वरी आधारभूत विद्यालयका

परराष्ट्रमन्त्री खनाल र जर्मनीकी आर्थिक सहयोग तथा विकासमन्त्री राडोभानबीच भेटवार्ता

काठमाडौँ– परराष्ट्रमन्त्री शिशिर खनालले नेपालमा हालै आएको बाढीबाट प्रभावित क्षेत्रको

राहुघाट जलविद्युत आयोजना निर्माणको १६ वर्षे यात्रा : असफल ठेक्कादेखि परीक्षण उत्पादनसम्म

म्याग्दी– म्याग्दीको बहुप्रतिक्षित राहुघाट जलविद्युत् आयोजना सुरु भएको डेढ दशकको

सुरक्षित स्थानमा प्रभावितको व्यवस्थापन गर्न पूर्वप्रधानमन्त्री नेपालको आग्रह

नुवाकोट– भोटेकोशी बाढीबाट भएको क्षतिको अवस्थाबारे जानकारी लिन बुधबार नुवाकोट

सङ्घीय संसद्का दुवै सदनको बैठक बस्दै, के छ कार्यसूची ?

काठमाडौँ– सङ्घीय संसद अन्तर्गत प्रतिनिधिसभा र राष्ट्रियसभाको बैठक आज बस्दैछ
